安博手机网页版登录入口
当前位置:首页 >> 安博(中国) >> 集团要闻

新能源公司五六期100MW风电项目正式开工

作者:李建莽 来源:宁夏电投

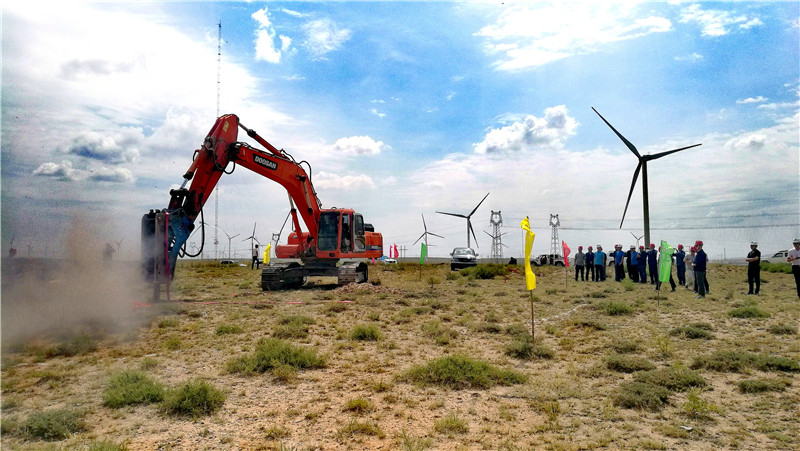

6月27日上午10:30,在新能源公司、监理、施工单位、造价咨询等单位代表的共同见证下,随着一串鞭炮的鸣响,宁夏电投新能源有限公司100MW风电项目(五六期)正式开工,挖掘机对风机基础进行了第一次土方作业。

当天,项目召开了第一次工程例会。在听取了各单位的发言后,赵春生总工程师代表集团公司要求大家,要以高度的责任感再接再厉、拼搏进取,控制好质量、工期、安全、造价四个关键环节,争取项目按期并网发电。

新能源公司五六期风电项目计划安装50台单机容量2000kW的风力发电机组,新建一座110kV升压站、四条集电线路、一条110kV送出线路接入沙泉330kV变电站。该项目于2017年12月29日得到自治区发改委核准,并纳入自治区风电外送基础指标,计划于2019年1月31日前50台风机全部并网发电。 (新能源公司 李建莽)
